Мы хотим, чтобы покупка квартиры стала для вас приятным и радостным событием. С программой «Комфортная рассрочка» вы сможете отложить внесение всей суммы первоначального взноса на срок до 15 месяцев и выгодно приобрести квартиру прямо сейчас.
Для заключения договора достаточно внести часть минимального первоначального взноса от 450 000 до 750 000 рублей в зависимости от выбранной квартиры. Остаток выплачивается равными ежемесячными платежами от 35 тысяч рублей в течение 15 месяцев. Далее стоимость жилья оплачивается согласно условиям выбранной ипотечной программы.
Программа «Комфортная рассрочка» совместима со всеми действующими акциями и скидками, но распространяется на выделенный пул квартир в экорайоне «Юнтолово». Поэтому не откладывайте покупку.
Позвоните нам! Наши менеджеры расскажут все подробности и помогут с оформлением договора: +7 (812) 565-72-60
Квартиры
Седьмая очередь ЖК «Юнтолово»: динамика строительства
- 1 августа
- Ход строительства
Рассказываем о динамике работ на строительной площадке 7 очереди ЖК «Юнтолово».

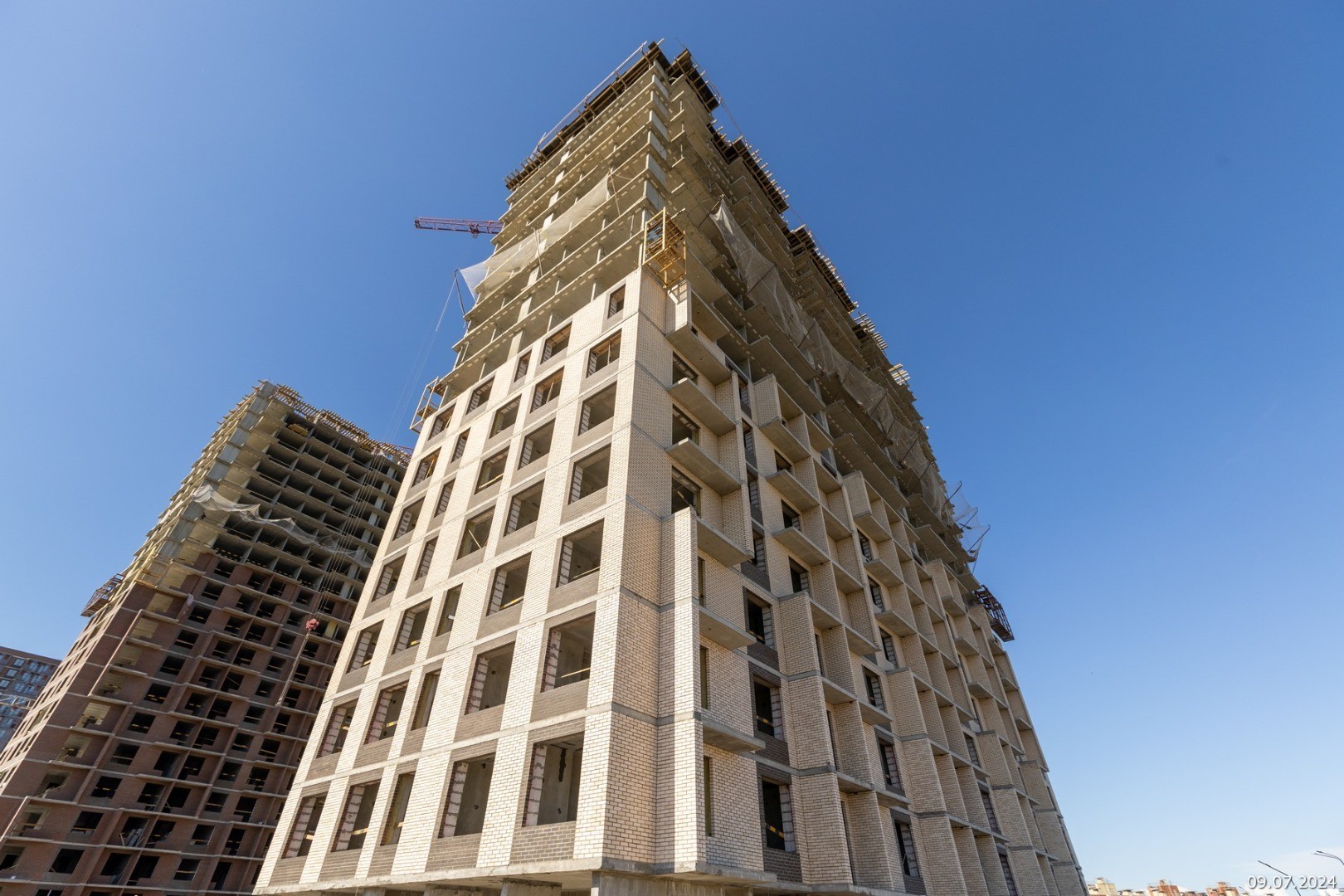

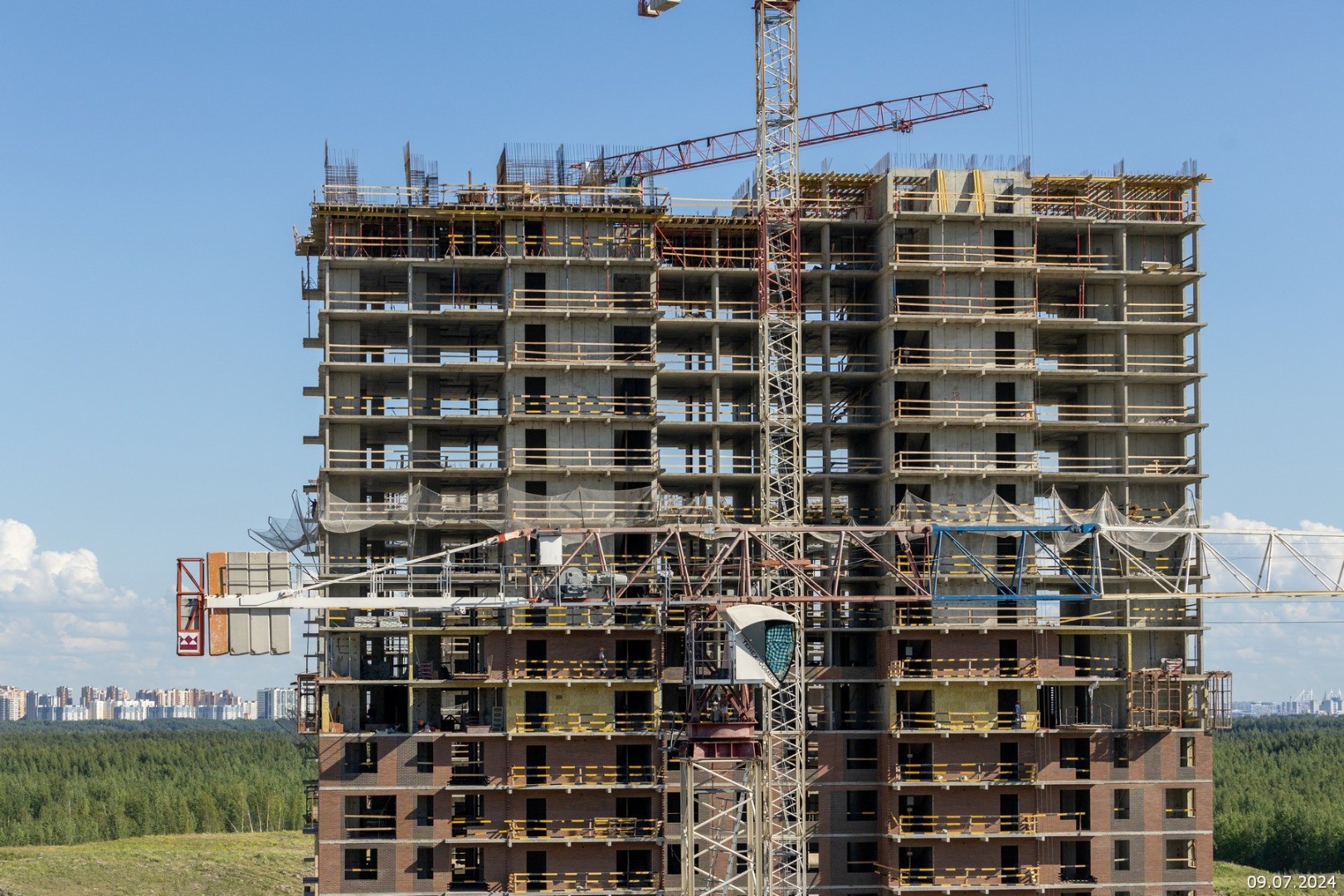

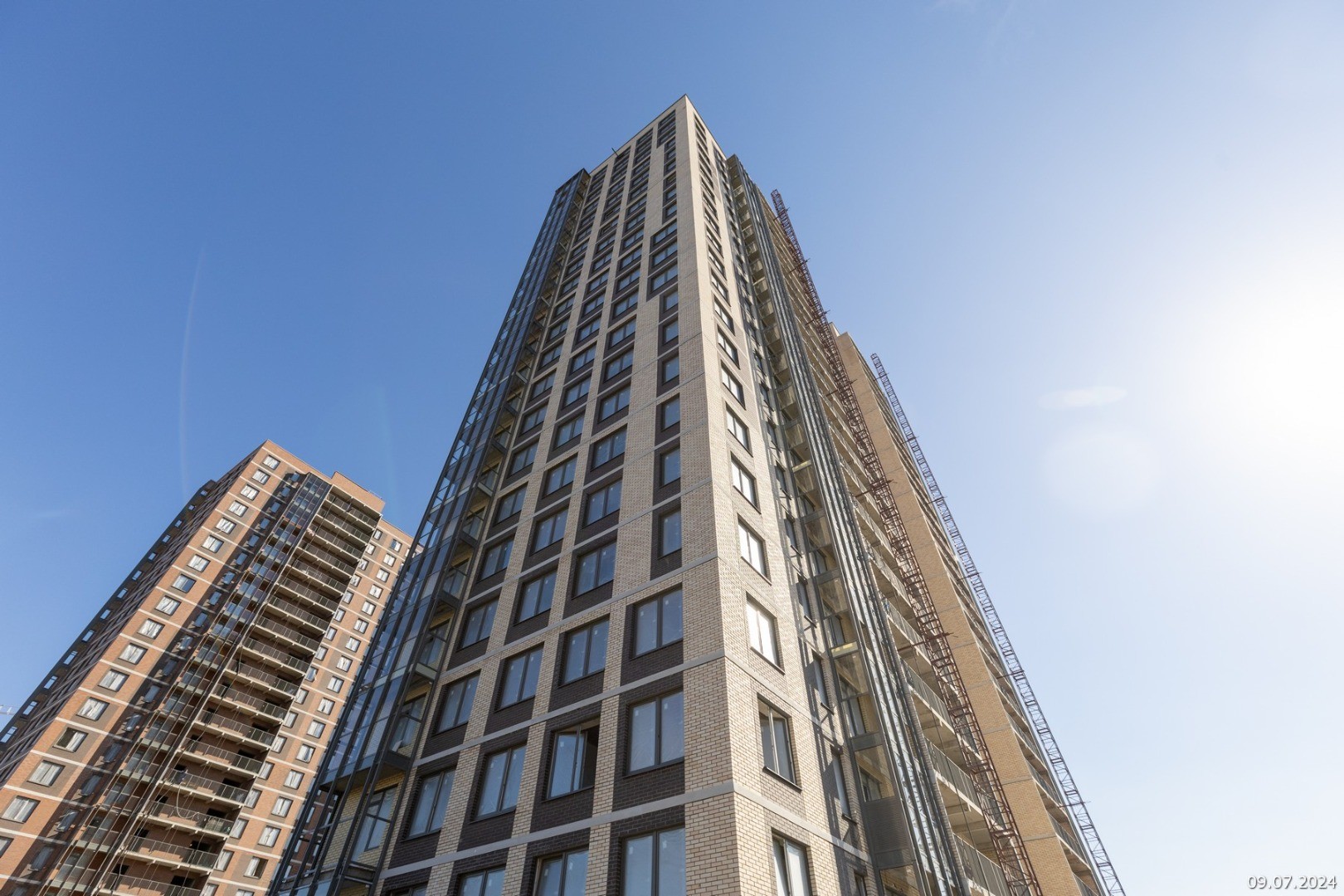

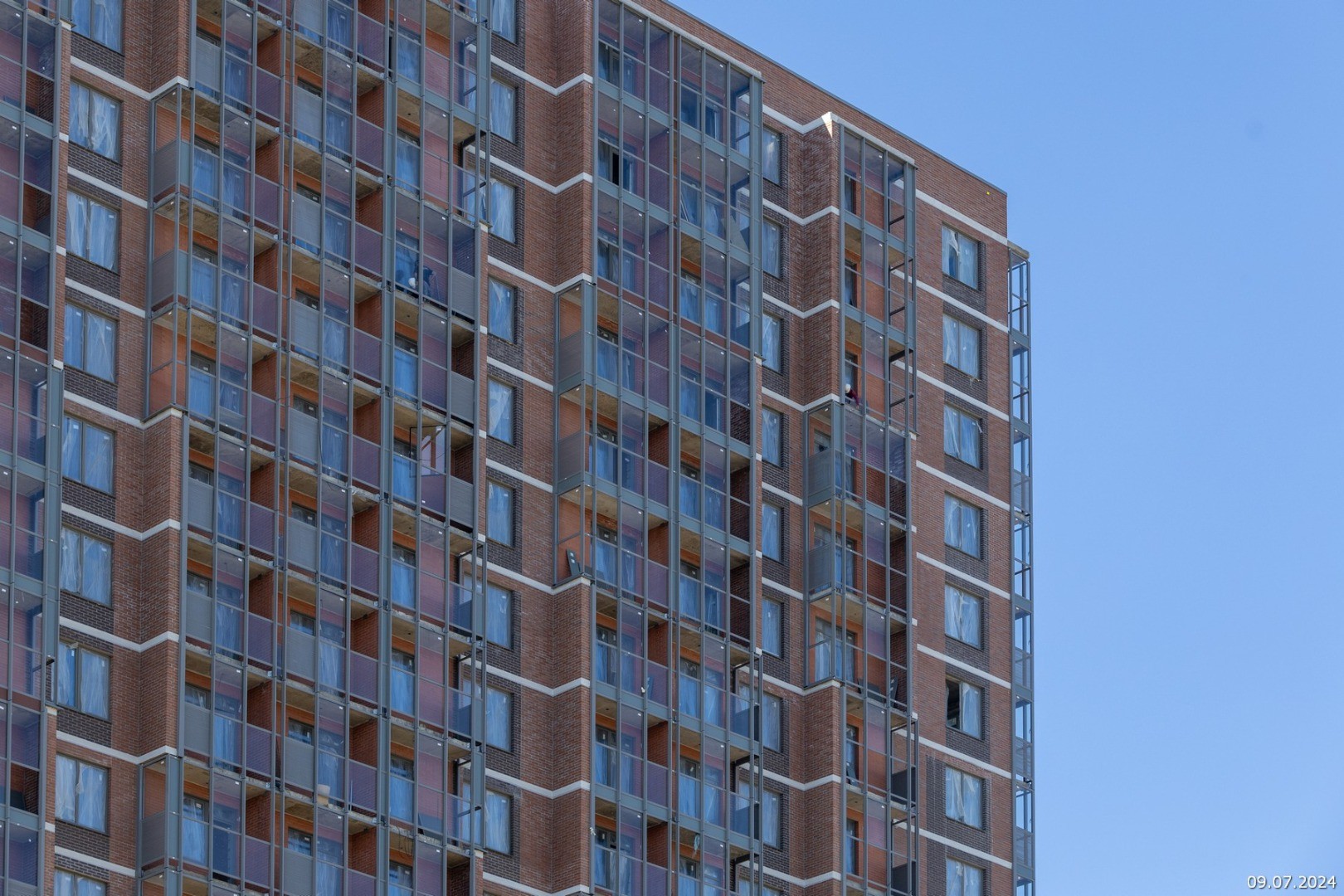

Корпус 3. Работы по штукатурке стен ведутся на 18–22 этажах, а также шпаклевка стен на 13–18 этажах. В санузлах продолжаются работы по облицовке стен керамической плиткой до 12 этажа. Монтаж радиаторов выполнен на 45%. Производятся работы по монтажу лифтов, устройство обрамлений завершено на 80%. Монтаж холодных витражей выполнен на 95%.
Корпус 4. Работы по штукатурке стен ведутся на 10–17 этажах, а также шпаклевка стен на 5–8 этажах. В санузлах продолжаются работы по облицовке стен керамической плиткой до 8 этажа. Монтаж радиаторов выполнен на 35%. Устройство холодных витражей выполнено на 95%.
Корпус 5. Завершаются монолитные работы. Работы по кладке наружных и внутренних стен на 14–17 этажах. Выполняется устройство внутренней электропроводки на 2–10 этажах. Ведутся работы по монтажу окон на 2–4 этажах.
Корпус 6. Ведутся монолитные работы в горизонте 20 этажа. Производятся работы по кладке наружных и внутренних стен на 9–14 этажах. Выполняется устройство внутренней электропроводки на 3-7 этажах. Ведутся работы по монтажу окон на 2–3 этажах.
Корпус 7. Продолжаются работы по устройству стен цокольного этажа.
Корпус 8. Начаты подготовительные работы.
Корпус 9. Выполнено бетонирование плиты ростверка. Начато армирование стен цокольного этажа
Корпус 10 (паркинг). Ведутся монолитные работы на уровне 3 этажа: бетонирование стен, армирование плиты перекрытия.

Поликлиника. Продолжаются монолитные работы на уровне 2–3 этажа: бетонирование стен и колонн.

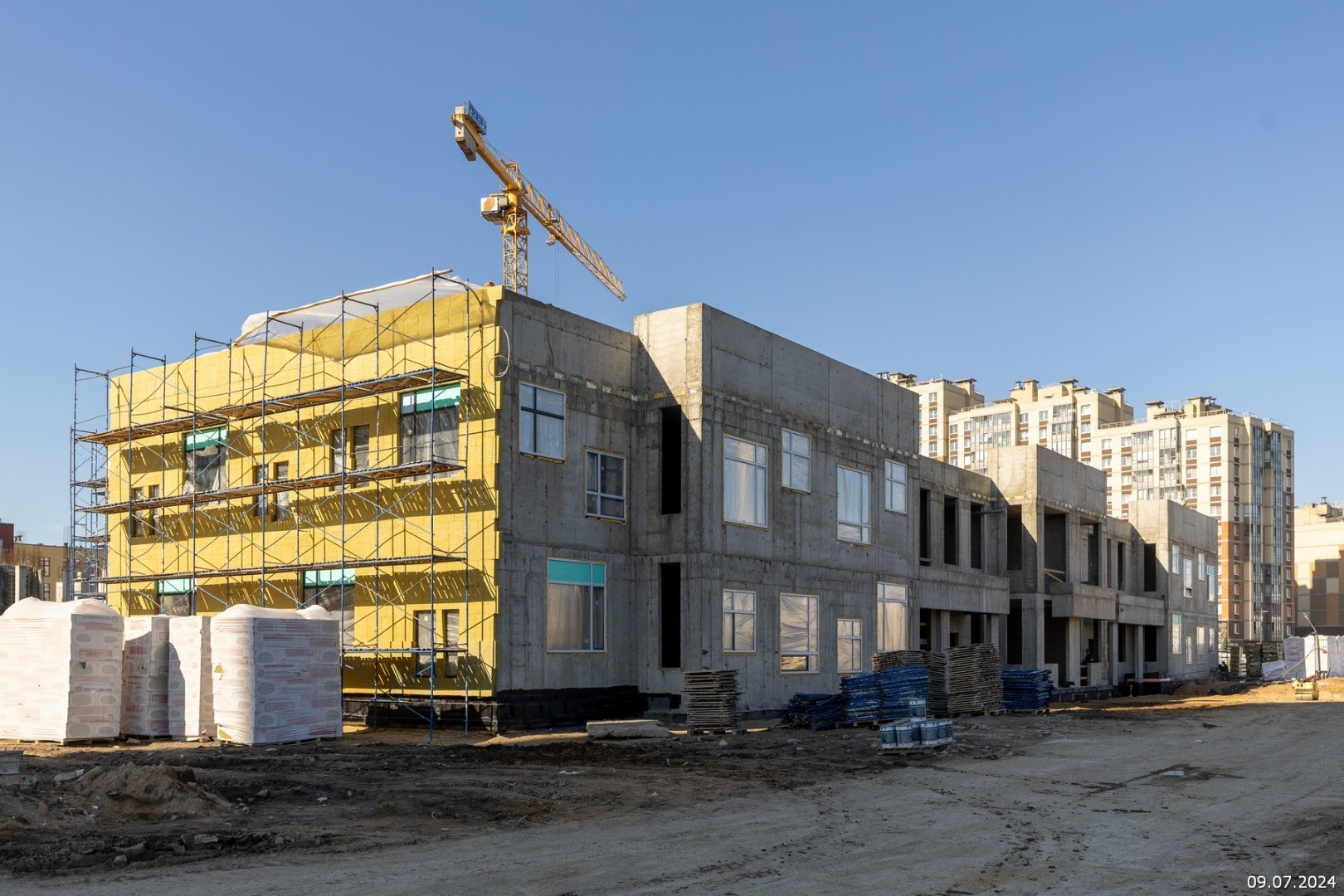

Детский сад. Ведутся работы по кладке внутренних стен. Продолжаются работы по фасаду здания. Устройство гидроизоляционного слоя кровли, прокладка внутренних инженерных систем, ливневой системы, штробление стен под электрику.
